试题二(25分)
阅读下列说明,回答问题1至问题4将解答填入答题纸的对应栏内
【说明】
某项目的任务计划表如表1所示,资金计划和资金使用情况表如表2

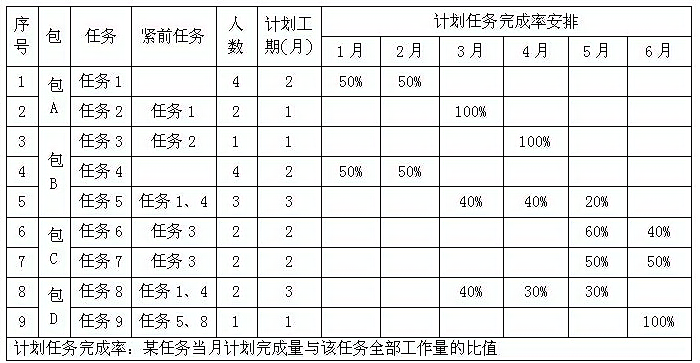

表1任务计划表

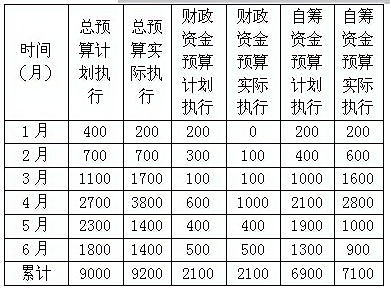

表2 资金计划和资金使用情况表(单位:万元)

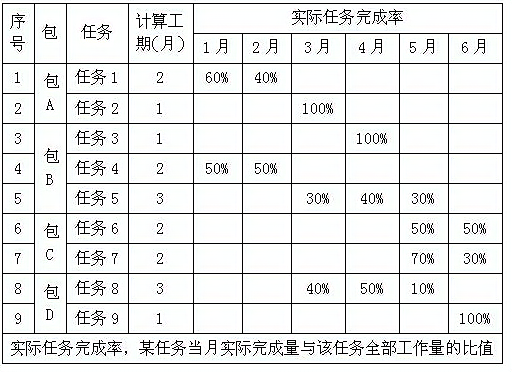

项目完成后得到任务完成情况月报表如图3所示
【问题1】(4分)
请根据项目任务计划表,绘制项目的单代号网络图。
【问题2】(7分)
( )项目参与人员均可胜任任意一项任务,请计算项目每月需要的人数,并估算项目最少需要多少人?
( )项目经理希望采用资源平滑的方法减少项目人员,请问该方法是否可行?为什么?
【问题3】(5分)
项目第1个月月底时,项目经理考察项目的执行情况,请计算此时项目的 PV、EV和 AC。
【问题4】(9分)
项目第2个月月底时,上级部门考核财政资金使用情况,请给出项目此时的执行绩效。
请先在App中激活(应用市场搜“软考真题”)
2022-05-27
请先在App中激活(应用市场搜“软考真题”)
2023-05-20
请先在App中激活(应用市场搜“软考真题”)
2022-04-18
请先在App中激活(应用市场搜“软考真题”)
2022-03-06
请先在App中激活(应用市场搜“软考真题”)
2022-03-26
请先在App中激活(应用市场搜“软考真题”)
2022-04-24
请先在App中激活(应用市场搜“软考真题”)
2022-05-16
请先在App中激活(应用市场搜“软考真题”)
2022-05-16
请先在App中激活(应用市场搜“软考真题”)
2022-05-12
请先在App中激活(应用市场搜“软考真题”)
2022-07-26
请先在App中激活(应用市场搜“软考真题”)
2022-10-14
请先在App中激活(应用市场搜“软考真题”)
2022-02-11
请先在App中激活(应用市场搜“软考真题”)
2022-04-23
请先在App中激活(应用市场搜“软考真题”)
2023-05-05
请先在App中激活(应用市场搜“软考真题”)
2023-09-06
请先在App中激活(应用市场搜“软考真题”)
2022-11-04
请先在App中激活(应用市场搜“软考真题”)
2023-05-02
请先在App中激活(应用市场搜“软考真题”)
2023-05-26
请先在App中激活(应用市场搜“软考真题”)
2023-09-21
请先在App中激活(应用市场搜“软考真题”)
2023-10-17
请先在App中激活(应用市场搜“软考真题”)
2023-10-31
